Funkce Stanov dodání

Funkce Stanov dodání je dostupná z několika různých agend: Objednávky přijaté, Nabídky vydané, Artikly.

Tato funkce slouží ke stanovení termínu dodání výpočtem dle výroby a nákupu.

Dodací termín může být určen dle dodací lhůty hlavního dodavatele, který je nastaven na příslušném artiklu, nebo dle SCM vývoje, vzhledem k požadavkům jiných zákazníků a vzhledem ke slíbeným dodávkám. Dále může být termín dodání určen dle průběžné doby výroby výrobku nebo IS FLORES určí termín dodání dle dostupných kapacit zaplánováním příslušného výrobku. Funkce Stanov dodání nám poskytuje možnost vybrat si způsob určení termínu dodání, a to pomocí specifických parametrů výroby (viz dále).

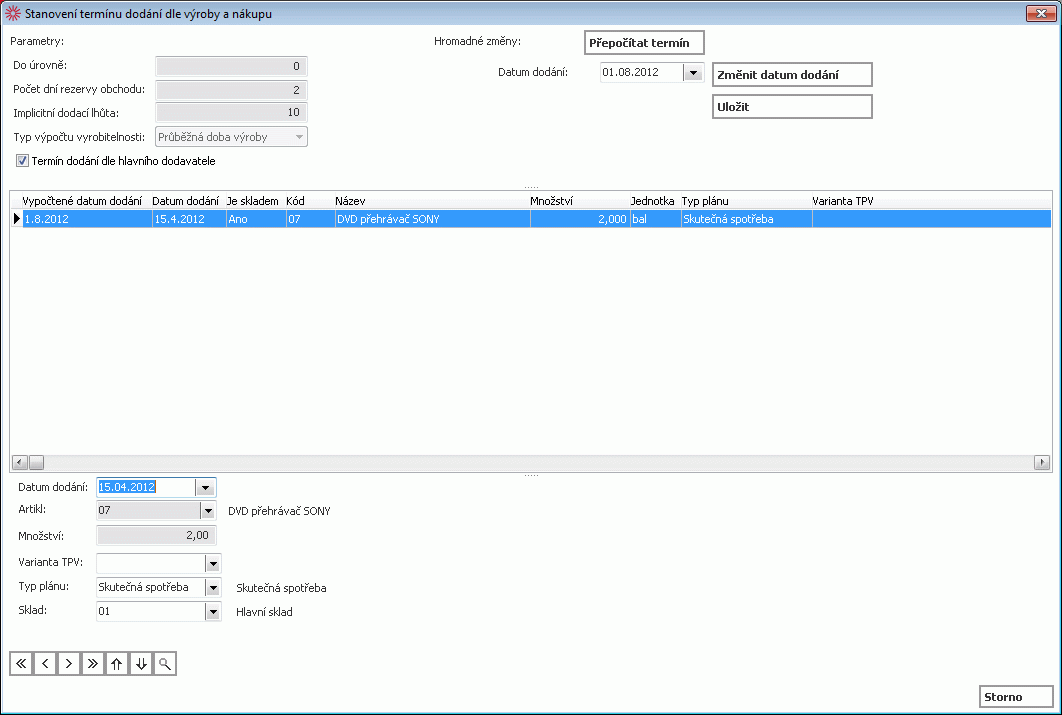

Po stisknutí tlačítka Stanov dodání se nejdříve kontroluje, zda lze stanovení dodání provést, pokud ne, systém oznámí pro jakou variantu a výrobek nelze zaplánovat včetně důvodu, proč tomu tak je (nedostatečná dispozice materiálu v čase...). Následně se zobrazí tento formulář:

Vlevo nahoře v tomto formuláři lze měnit související Parametry výroby, pokud je to však povoleno v parametrech výroby (parametr Povolit změnu typu výpočtu termínu vyrobitelnosti). Tyto parametry výroby lze spravovat i v rámci samostatné agendy Parametry výroby. Jsou to tyto parametry:

  • Do úrovně
  • Počet dní rezervy obchodu
  • Implicitní dodací lhůta
  • Typ výpočtu vyrobitelnosti

Více informací o těchto parametrech se dočtete zde.

Vpravo nahoře naleznete tlačítka:

  • Přepočítat termín - vyvolá pro všechny položky přepočet termínu dle nově nastavených parametrů
  • Aktualizovat vývoj - aktualizace SCM
  • Změnit datum dodání - slouží k hromadnému dosazení datumu dodání do označených položek
  • Uložit - uloží termíny dodání do položek

Dále následuje seznam položek, pro které se počítá datum dodání. V tomto seznamu jsou k dispozici údaje:

  • Vypočtené datum dodání - datum dodání, které vypočetl IS FLORES vzhledem k zadaným parametrům
  • Datum dodání - uživatelem zadané datum dodání (podmínkou uložení je, že je větší, nebo rovno s vypočteným (čas musí také odpovídat))
  • Je skladem - informace, zda položka je nebo bude skladem
  • Kód - kód artiklu
  • Název - název artiklu
  • Množství - množství artiklu (u objednávek a nabídek je poníženo o dodané nebo zaplánované množství)
  • Jednotka - informace o jednotkách, ve kterých je uváděno množství artiklu
  • Typ plánu
  • Varianta TPV - varianta výroby příslušného artiklu

Spodní formulář u funkce Stanov dodání umožňuje editaci již zmíněných položek zahrnutých v seznamu.

POSTUP VÝPOČTU DATUMU DODÁNÍ

Počítaný termín dodání u zboží se vždy počítá takto (použito viz dále):

  1. pokud je parametr nastaven na hodnotu Termín dodání dle hlavního dodavatele, nejdříve se hledá termín dle artiklu (záložka Dodavatelé, sloupec Dod.lhůta)
  2. pokud není nalezen, nebo je nulový, nebo pokud tento parametr není povolen, hledá se dodací termín na kartě artiklu v plánovaných hodnotách artiklu (záložka Detail/Plánované hodnoty, sloupec Dod.lhůta)
  3. pokud není nalezen, nebo je nulový, použije se Implicitní dodací lhůta z parametrů výroby
1. Nakupované artikly:

a. Pokud není definováno SCM pokrytí v parametrech výroby:

Použije se aktuální stav skladu bez ohledu na vývoj v SCM.

Je-li artiklu dostatek skladem, jako termín se vezme dnešní datum + rezerva obchodu (z parametru firmy, případně formuláře Stanov dodání).

Pokud není dostatek, je termín stanoven jako dnešní datum + počítaný termín dodání + rezerva obchodu.

b. Pokud je definováno SCM pokrytí v parametrech výroby:

Stav skladu je výsledkem vývoje, zapamatuje se datum posledního kladného stavu skladu bez požadovaného množství z dokladu.

Je-li artiklu po tomto dostatek, porovná se zapamatovaný termín s dnešním datumem + počítaný termín dodání a použije se menší datum (v případě, že dodavatel má termín za 5 dní a dle vývoje je to 2 dny, vezmou se 2 dny).

Pokud není dostatek, je termín stanoven jako dnešní datum + počítaný termín dodání + rezerva obchodu.

2. Vyráběné artikly:

Pokud je plně zaplánováno (řádek Objednávky přijaté/Nabídky vydané k sobě má přiřazeny Výrobní příkazy), je termín dodání definován posledním termínem výrobních příkazů.

Prověřované sklady odpovídají seznamu skladů v parametrech výroby pro zaplánování.

Test na stav skladu výrobků/polotovarů nebo materiálu je definován takto:

a. Pokud není definováno SCM pokrytí, použije se aktuální stav bez ohledu na vývoj, platí jak pro materiály, tak polotovary či výrobky.

U materiálů je zároveň stanoven termín dodání buď jako okamžitý (dostatek na skladu), nebo vypočítaný při nedostatku skladu: dnešní datum + počítaný termín dodání.

U polotovarů a výrobků je zastaven v případě dostatečného množství úrovňový rozpad.

b. Pokud je definováno SCM pokrytí

U materiálů se termín dodání vypočte stejně jako u nakupovaných artiklů viz výše.

U výrobků a polotovarů se termín posledního kladného stavu skladu bez požadovaného množství porovnává s dnešním datumem.

Pokud je dostatek skladem a termín je shodný nebo menší než dnešní datum (tzn. vývoj-požadované množství není menší než 0), je zastaven úrovňový rozpad a výrobek je brán, jako by byl skladem.

V jiném případě se plánuje k výrobě.

Typ výpočtu vyrobitelnosti

  • Průběžná doba výroby - jsou plánovány rezervy variant a průběžné doby vyrobitelnosti (včetně podstromu), neřeší kapacitní omezení.
  • Zaplánování - klasické kapacitní zaplánování dle operací, respektuje kapacitní omezení.

    V případě, že se jedná o zaplánování stromu variant a některá z variant stromu není schválena, zobrazí se uživateli upozornění a je dotázán, zda si přeje zaplánovat neúplný strom výrobních příkazů. Pokud zvolí Ne, nezaplánuje se nic. Pokud zvolí ano, zaplánují se schválené varianty, které se nacházejí v úrovních výrobního stromu nad neschálenou variantou.

  • Dodací termín - bere se jen dodací termín výrobku, neprověřuje se strom (bere se z plánovaných hodnot).

Pokud jsou vybrány tyto možnosti s testováním dispozic materiálů, je počítáno i s termínem dodání materiálů pro "definovaný typ výroby s testem dispozic skladu" (termín zaplánování je tímto ovlivňován).

Termín dodání je určen termínem dokončení výroby + rezerva obchod.

Podmínkou uložení datumu dodání je, že je stejný nebo větší než vypočtený datum dodání (u stejného data pozor na čas).

Implicitní varianta se do položek dokladů nedoplňuje.
